市政管道工程定额工程量计算方法全解(二)

发布时间:2021-09-16 09:25

浏览者:687

管件、阀门及附件安装

一、管件制作、安装

1、钢制管件分钢管制作钢板制作两种,各种管件的焊缝已综合考虑,不作调整

2、钢制管件计算单体重量时,焊缝的重量平均按钢制管件重量的2%计算。

3、四通制作执行三通制作的定额;刚性、柔性承插短管制作按异径管制作的定额基价乘以系数1.05。

4、钢制管件需焊接法兰时,除套用管件制作定额外,另套用法兰焊接相应定额。

5、钢制管件安装包括三通、四通、弯头、异径管、短管等,接口已综合考虑,不作调整

6、在铸铁或钢管上钻孔接水的白铁管套用镀锌钢管连接碰头定额,其人工费、机械费乘以系数1.20。

7、预应力混凝土管转换件安装,如两端均采用柔性胶圈接口时,套用铸铁管件胶圈接口定额。

8、二合三通如设计采用焊接时,材料费按实调整,人工费不变。

9、在现场钢管挖眼接管的管径是指支管的管径。

10、用螺栓连接的盲板安装按法兰安装的相应定额乘以系数1.10。

二、阀门安装

1、法兰阀门安装只适用于低、中压力的各种法兰阀门。

2、阀门解体检查包括一次试压。

3、阀门研磨包括解体检查和一次试压。

4、低压丝扣阀门安装,适用于各种内外螺纹连接的阀门。

5、法兰阀门安装仅一侧与法兰连接时,螺栓数量减半。

6、阀门安装不包括加长杆与执行机构安装。

7、齿轮传动阀门安装套用法兰阀门安装的相应定额,但人工费、机械费乘以系数1.30。

8、排气阀门安装套用法兰阀门安装的相应定额,但人工费、机械费乘以系数0.80,螺栓用量减半。

9、电动阀门安装,如阀门与电动机分离组合时,电机安装另套2015年《四川省建设工程工程量清单计价定额——通用安装工程》相应定额项目。

三、附件安装

用户调压器安装包括出口两处接点中间的直通、旁通管道和各种管件、调压器以及放散管等的安装。但定额内未包括调压器箱、托(支)架、墩座的安装,如设计有要求时,另行计算。


支架制作及安装

管道支挡墩用石砌筑者,套用矩形井砌筑的相应定额。

管道附属构筑物

★ 概述

1、砌体出水口、混凝土出水口执行本定额“C桥涵工程”中的相应定额项目;砌筑井筒执行圆形检查井项目;整体化粪池执行2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》相应定额项目。

2、砌筑井项目未包括踏步本身价值,另按设计的踏步数量及其成品价格计入定额项目。

3、井内单独浇筑的混凝土流槽执行现浇混凝土垫层定额,人工费乘以系数1.20。

4、砖砌扇形井执行砖砌矩形井定额,其中人工费乘以系数1.05。

5、砌体定额中均未包含勾缝、抹灰,设计需要勾缝或抹灰时,执行本定额相应项目。

★ 工程量计算规则

一、管道铺设

1、排水管道铺设

①管道基础按图示尺寸的体积以"m³"计算

②接口钢丝网水泥砂浆抹带按每一个接口设计的抹带砂浆量乘以接口数量以“m”计算,钢丝网按每一个接口铺设的面积乘以接口数量以“㎡”计算

③现浇混凝土套环接口按每一个接口设计的混凝土量乘以接口数量以“m”计算。钢筋网按每一个接口设计的钢筋重量乘以接口数量以“kg”计算,止水带按每一个接口止水带长度乘以接口个数以“m”计算

④混凝土管道接口的个数按相同管径的管道净长除以单根管材长度计算,尾数不足一个时按一个计算。

⑤管底坡度大于10%时,管长按斜长计算。

⑥管道闭水试验按实际闭水长度计算,不扣除各种井所占长度。

⑦管道长度按平面图的井距长度(中—中),减去井室净空及其他构筑物所占的长度计算。管道应减井室的长度L规定如下:

当井室为矩形时,L=井室净距 - 0.1m

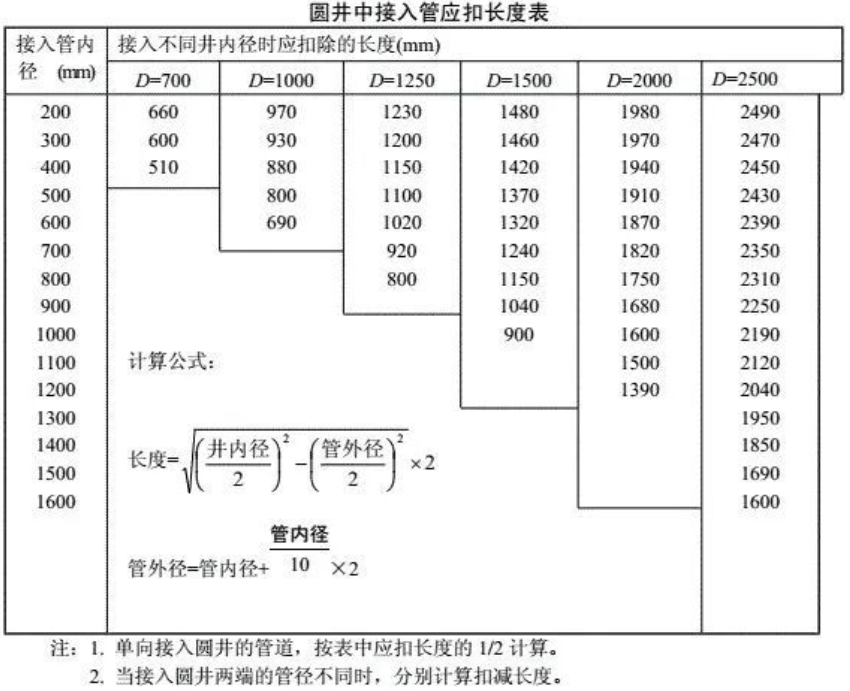

当井室为圆形时,按下表长度扣除:



2、顶管工程

①顶管的长度按顶入土层内的长度计算。

②长距离顶管工作坑的个数,由施工组织设计根据地形、地质、水文等条件决定。

③中继间的个数按批准的施工组织设计确定的个数计算。

④顶管的接口处理按实抹个数计算。

3、沟渠工程

①预制混凝土构件模板按混凝土接触面积以"㎡"计算单孔面积≤0.3㎡的孔洞不予扣除,洞侧壁模板亦不增加,单孔面积>0.3㎡时,应予扣除,洞侧壁面积并入模板工程量内计算。

②砌体均按图示尺寸以“m³”计算,嵌入砌体的钢筋、铁件以及单个面积在≤0.3㎡的孔洞均不扣除。

③渠道沉降缝按图示尺寸以“㎡”计算,嵌缝和止水带按图示尺寸以“m”计算

4、给水、燃气管道铺设

①各种管道的安装工程量均按中心线的延长米计算,不扣除阀门和各种管件所占的长度。

②各种钢板卷管(包括螺纹钢管)、DN>500的铸铁管等,直管的主材数量应按定额用量扣除管件所占的长度计算。

③管道安装总工程量≤50m,且管径≤300mm时,管道及管件安装人工费和机械费均乘以系数2.0。

④水压试验、冲洗消毒工程量按设计中心线的管道长度计算。

⑤强度试验和气密性试验的工程量按设计中心线的长度计算。

5、管道防腐

①管道防腐的长度按管道的设计长度计算。

②管道防腐面积的计算规则如下:

管道外防腐面积=管外径×3.142×设计长度

管道内防腐面积=管内径×3.142×设计长度

6、管线穿跨越

①单拱跨管桥制作、安装、预制组装,以每10m按4.494个口考虑,如与实际不符时允许调整,定额中的人工、材料、机械按管道安装的说明处理。

②附件制作,每项单孔跨越只允许套用一次定额。管段组对按设计长度套用定额。

③门型单拱跨管桥头已综合考虑了弯头、加强筋、板制作及地脚螺栓安装的人工、材料、机械费,使用时不作调整。

④超运距新增加的机械费已综合在相应项目内,不再另行计算。

二、管件,阀门及附件安装

1、管件制作安装

①管件制作以“t”计算

②管件的单体重量不分钢管制作或钢板制作,均按国标S3规定计算,或按设计图纸规定的图示尺寸的净面积乘以厚度再乘以7.85t/m³计算。实际壁厚与S3规定不同时允许换算。

③管件的数量按图纸计算,但与闸阀连接的管件不得重复计算

④法兰焊接安装均以“副”计,单个法兰焊接安装按0.5副计算

⑤法兰管件安装按自带法兰的个数,套用法兰安装的相应项目,人工、机械费乘以系数1.3。

⑥管件安装如果两端接口形式不同时,按其中一端的接口形式套用定额。

⑦水泥压力管的管线中的转换件,不分铸铁、钢制按接口形式套用定额。

a.水泥压力管管件的刚性、柔性承插口,不分铸铁或钢制均按不同接口材料,分别套用铸铁管件安装的相应定额

b.套管式的转换管件,套用刚性套管安装的相应定额。

c.刚性承插三通、四通、弯头等转换件,按接口材料的不同,分别套用预应力混凝土管转换件或铸铁管件、钢制管件的安装定额,但一个转换件只能套一种接口材料的管件安装定额。

2、阀门安装

①阀门安装按设计数量以“个”计算

②阀门单体试压、解体检查和研磨,均按实际发生的数量以“个”计算。

③法兰安装用的垫片定额是综合考虑的,如使用其他垫片时均不允许换算。

3、附件安装

调压器安装按设计图数量以“个”计算

三、管道附属构筑物

1、井垫层、基础按图示尺寸的体积,以“m³”计算

2、井内沉砂坑加深部分增加的工程量,合并在基础内计算。

3、井墙按图示尺寸以“m³”计算,应扣除φ>300mm的管道占位体积,异径井筒和流槽的砌体与井墙合并计算。

4、抹面、勾缝按图示尺寸的面积以“㎡”计算,应扣除φ>300mm的孔洞面积。

5、现浇混凝土井壁、井顶按图示尺寸以“m³”计算,应扣除φ>300mm的孔洞体积。
